印刷会社の受注管理とは、確定した見積を起点に「受注登録→内容確認→作業指示書化→工程投入」の順で案件情報を同一の受注番号に串刺しして一元化し、転記ミスと納期遅延を防ぐ一連の処理を指します。見積・受注・工程を別々の台帳で持つと、同じ内容を何度も入力し直すことになり、数量や納期の食い違い、入稿データの探し直しが起きます。本記事では、受注処理を6ステップに分解した早見表を示したうえで、見積確定から工程投入までの実務手順、差し戻しを防ぐ突合ポイントまでを、印刷業の現場の流れに沿って整理します。受注管理システムを比較する前に、まず自社の受注処理をどの順序で標準化すべきかが、この記事だけで分かる構成にしています。

印刷会社の受注管理とは|受注処理フローの全体像

印刷会社の受注管理は、見積作成でも工程進捗でもなく、その間をつなぐ「案件を確実に受け、正しく現場へ渡す」処理です。ここを個人の段取りに任せると、受注のたびに品質がぶれます。まずは定義と全体像をそろえ、受注処理を誰がやっても同じ形になる標準フローに落とし込みます。

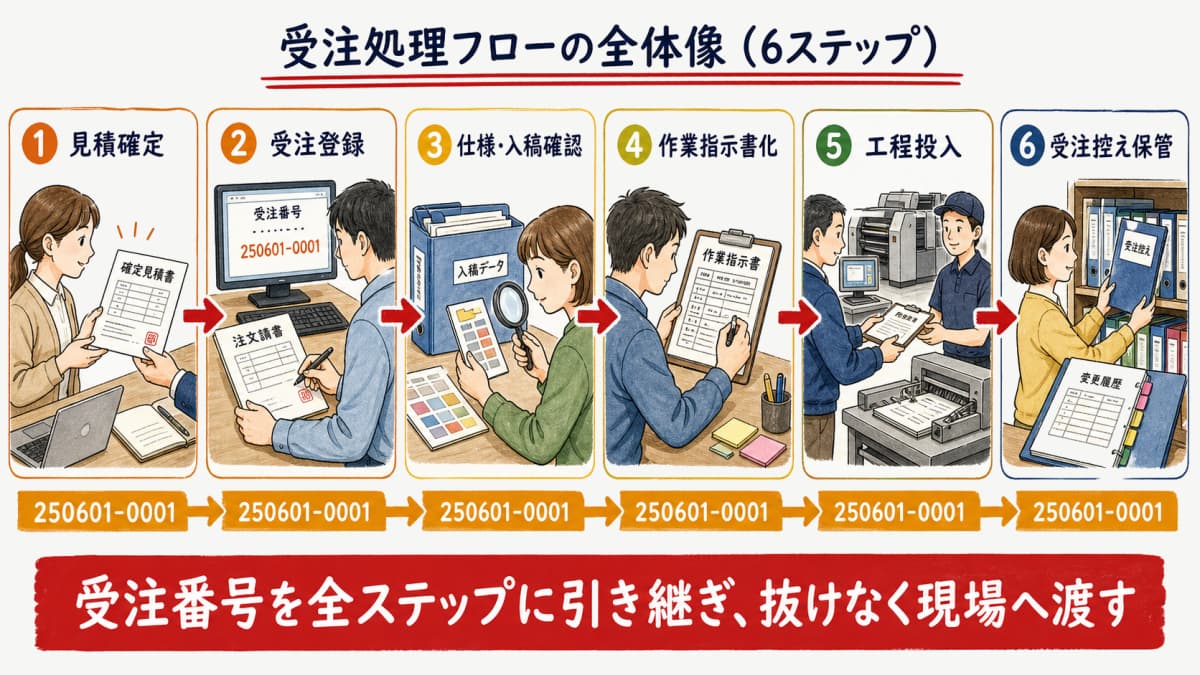

受注処理の全体像を見積確定から受注登録・内容確認・作業指示書・工程投入・受注控え保管まで6ステップの横フローで示した図
受注処理の全体像を見積確定から受注登録・内容確認・作業指示書・工程投入・受注控え保管まで6ステップの横フローで示した図

受注管理の定義と「見積確定→受注→工程投入」の位置づけ

受注管理とは、客先承認を得た確定見積を起点に、受注登録・内容確認・作業指示書化・工程投入まで案件情報を一元化する処理を指します。前工程の見積作成(金額を決めるプロセス)や、後工程の進捗管理(現場の遅れを追うプロセス)とは切り分けて考えると役割が明確になります。受注管理が扱うのは「確定した案件を、抜けなく現場へ渡すまで」の橋渡し部分です。

この橋渡しをC8の受注・顧客・売掛という大きな流れの中に置くと、受注処理は入口にあたります。受注・顧客情報・売掛までを俯瞰したい場合は、印刷会社の受注・顧客・売掛管理の全体像を先に押さえると、本記事の受注処理の位置づけがつかみやすくなります。

受注処理フロー早見表(6ステップ)

受注処理は次の6ステップに分解できます。下表は、各ステップの起点・実務アクション・記録すべき項目・次工程への引き継ぎを1枚に整理した早見表です。案件を受けるたびにこの表を上からたどれば、担当者が替わっても抜けが起きません。

ステップ起点・トリガー実務アクション記録すべき項目次工程への引き継ぎ
1 見積確定客先の承認・発注意思版・日付・金額を固定数量・仕様・納期・単価確定見積を受注へ
2 受注登録正式発注の受領受注番号発番・注文請書発行受注番号・確定条件受注番号を全工程の軸に
3 仕様・入稿確認入稿データの受領データ・仕様の最終確認データ保管場所・最終仕様確定仕様を指示書へ
4 作業指示書化受注データの確定受注情報を指示書へ変換加工・注意点・部数指示書を工程へ
5 工程投入指示書の完成各工程へ投入・日程確定着手・完了予定日スケジュールを進捗管理へ
6 受注控え保管投入・出荷後受注控えと履歴の保存変更履歴・最終確定内容請求・再版へ

この6ステップで一貫させる要点は、ステップ2で発番した受注番号を1〜6のすべてに引き継ぐことです。番号を軸にすると、どの工程でも同じ案件を同じ情報で参照できます。

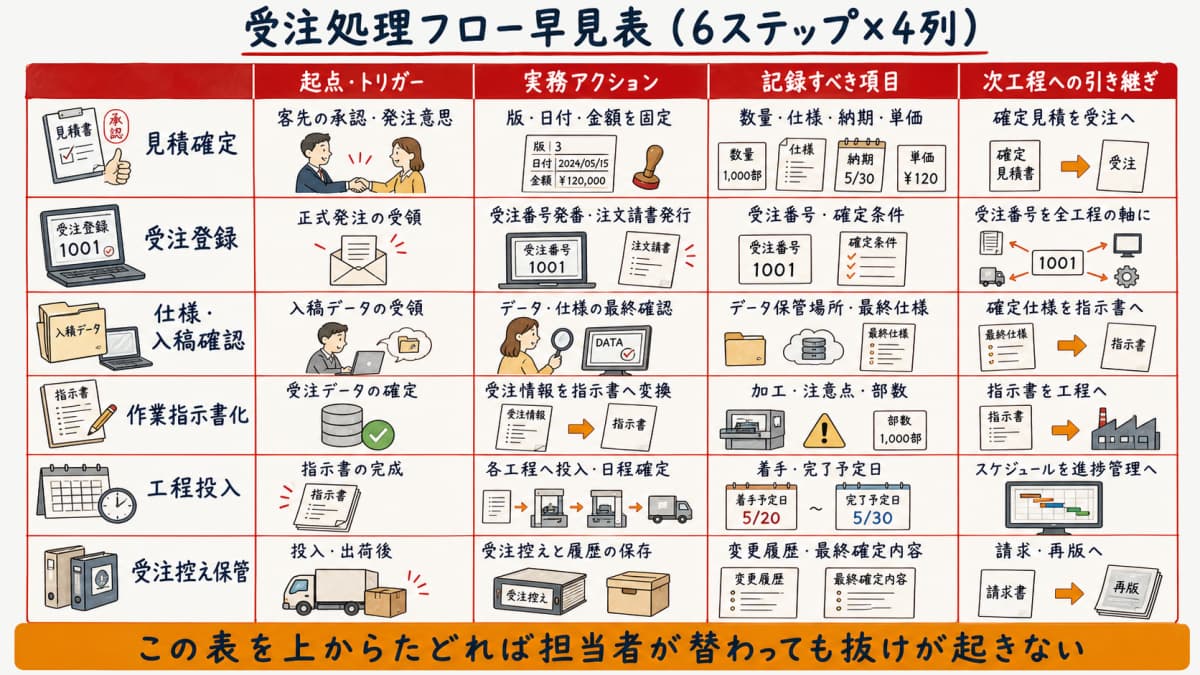

受注処理フロー早見表を起点・実務アクション・記録項目・次工程への引き継ぎの4列と6ステップの行で整理したマトリクス図
受注処理フロー早見表を起点・実務アクション・記録項目・次工程への引き継ぎの4列と6ステップの行で整理したマトリクス図

属人化・二重入力が起きやすいポイント

受注処理が属人化する最大の原因は、見積・受注・工程を別々の台帳で持っていることです。台帳が分かれていると、同じ数量・仕様・納期を見積表・受注表・工程表へ三度入力することになり、そのたびに転記ミスと変更漏れの余地が生まれます。ある表だけ納期が更新され、別の表は古いまま、という食い違いが差し戻しの温床になります。

こうしたExcel運用の限界については、Excel見積・受注管理の限界で具体的な症状を整理しています。解決の方向はシンプルで、受注番号を軸に案件情報を串刺しにし、一度入力した内容を全工程で再利用して二重入力をなくすことです。

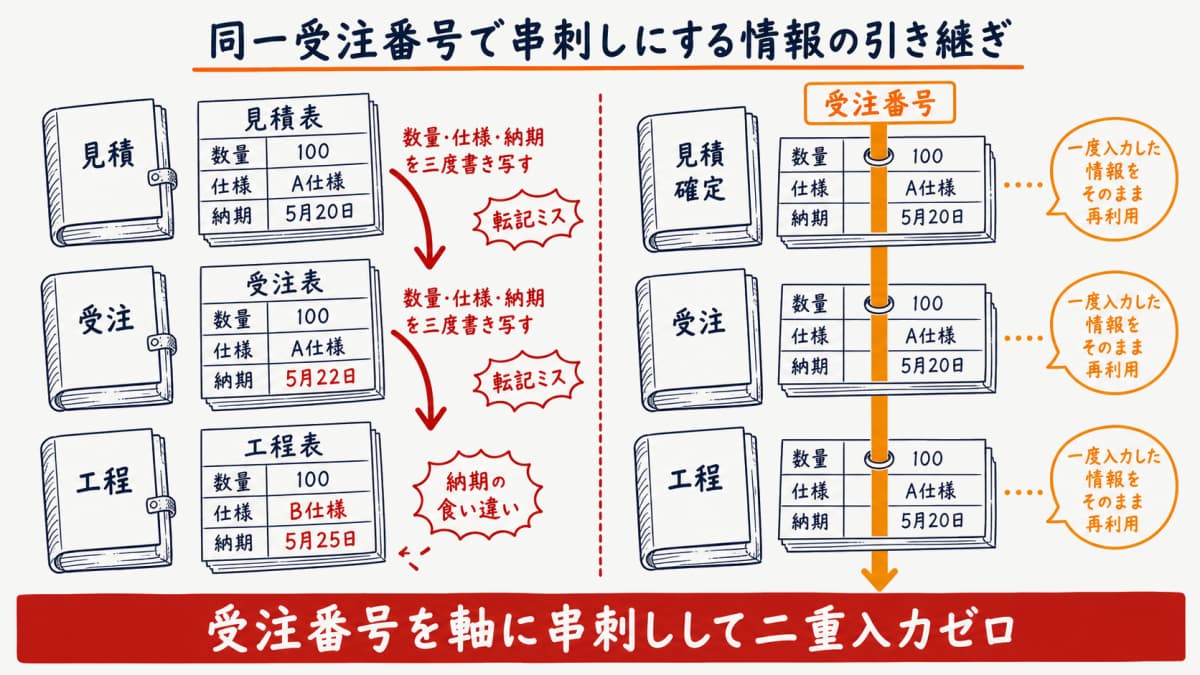

見積確定から受注・工程までを1本の受注番号が貫いて情報を再利用し二重入力ゼロを実現する串刺し管理のイメージ図
見積確定から受注・工程までを1本の受注番号が貫いて情報を再利用し二重入力ゼロを実現する串刺し管理のイメージ図

手順1〜2:見積確定から受注登録まで

受注処理の前半は、あいまいな内諾を「確定した受注」に変える工程です。ここが緩いと、後工程すべてが不確定情報の上に積み上がります。見積確定と受注登録の2ステップを、記録が残る形で固めます。

手順1 見積確定(客先承認)を受注の起点にする

最初のステップは、口頭やメールの内諾を、版・日付・金額を固定した確定見積として受注の起点に据えることです。「だいたいこの内容で」という状態のまま受注に進むと、後から数量や仕様が動いて再見積が発生します。数量・仕様・納期・単価の4条件を1画面で確認できる状態にしてから、受注に進みます。

見積そのものを効率よく固める方法は、印刷会社の見積作成を効率化する方法にまとめています。受注の精度は、起点となる確定見積の精度で決まります。

手順2 受注登録:注文請書・受注番号・確定条件の記録

正式な発注を受けたら、受注番号を発番し、注文請書を発行して、確定条件を受注データとして記録します。この受注番号が、以降の作業指示・工程・請求までを串刺しにする背骨になります。単価は税込の確定額を控え、数量・納期とあわせて注文請書に明記しておくと、後日の認識ズレを防げます。

受注後に条件が変わった場合も、元の受注データを上書きせず、変更履歴として追記する形にします。「誰がいつ何を変えたか」が残れば、請求段階でのトラブルを避けられます。

入稿データと仕様の受領チェック

受注登録と前後して、入稿データと最終仕様を受領時点で固めます。ここで確認すべきは、入稿データの保管場所、そのデータが完全データか要処理データかの別、そして用紙・色・加工の最終仕様です。受注段階でこれらに抜けがあると、そのまま後工程の差し戻しに直結します。

入稿データはフォルダパスと最終版が分かる形で保管場所を記録し、受注番号と紐づけておきます。データの所在を受注時に確定させておくことが、工程投入後の「データが見つからない」を防ぐ最も確実な手当てです。

手順3〜4:作業指示書化と工程投入

受注処理の後半は、固めた受注情報を現場が動ける形へ変換する工程です。ここで再入力を挟むとミスが混入します。転記せず、受注情報をそのまま指示書・工程へ流すのが基本方針です。

手順3 受注情報を作業指示書に落とす(転記しない)

受注データが固まったら、そこから作業指示書を生成します。重要なのは、受注情報を手で打ち直さず、そのまま指示書へ引き継ぐことです。仕様・数量・納期・加工・注意点を受注情報と1対1で対応させれば、転記ミスは構造的に発生しません。

作業指示書の電子化そのものの進め方は、作業指示書の電子化で詳しく扱っています。本記事では、受注から指示書への「つなぎ」を転記レスにする点に絞ります。

手順4 工程へ投入しスケジュールを確定する

指示書ができたら、受注を各工程へ投入し、納期から逆算して着手・完了予定を確定します。製版・印刷・加工・製本など、案件に必要な工程の日程を受注番号に紐づけて並べると、そのまま進捗管理へ引き継げます。投入後の進捗の見える化と納期即答の仕組みは、進捗管理で納期を即答する仕組みにまとめています。

受注から工程投入までを分断させたくない場合、印刷HUBは受注・作業指示書・工程投入を同一の受注番号で串刺しにして、一度入力した内容を再利用できます。JDF等の機械連携を前提とせず、PDF・CSV出力で現場に渡せるシンプルな設計です。導入前に実際の画面を無料で製品体験してから判断できます。

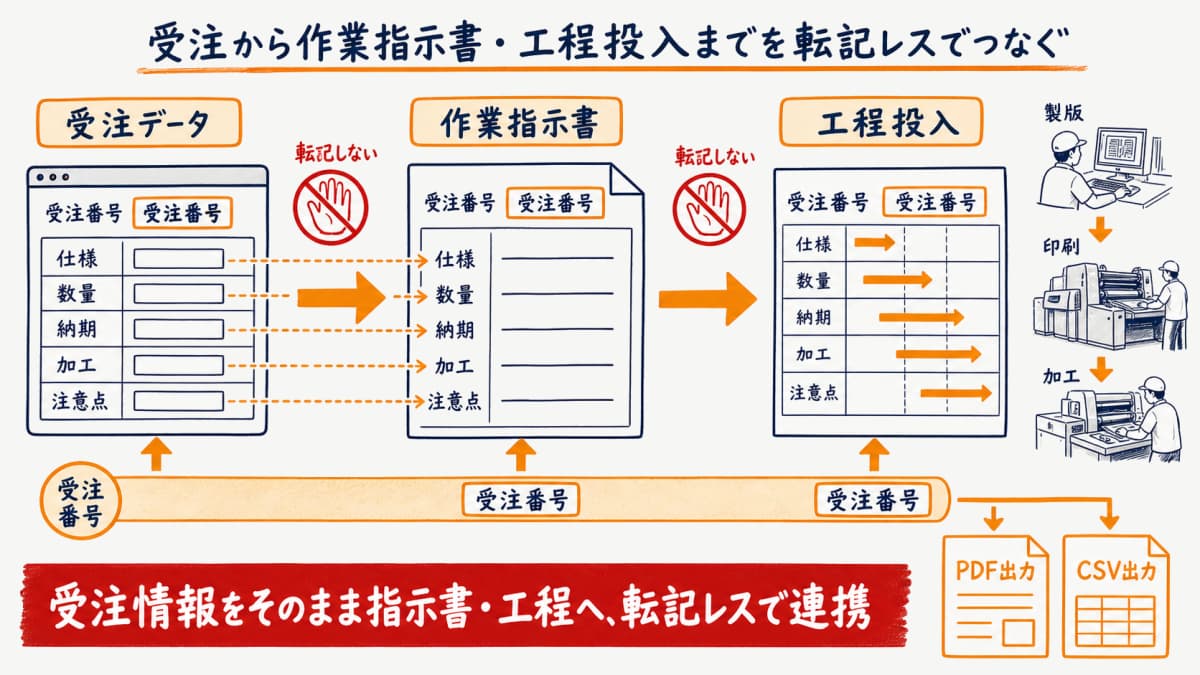

受注データから作業指示書と工程投入まで転記せず受注番号でつなぐ連携をPDF・CSV出力とあわせて示した図
受注データから作業指示書と工程投入まで転記せず受注番号でつなぐ連携をPDF・CSV出力とあわせて示した図

再版受注は前回データを呼び出して処理を短縮

再版(リピート)受注は、前回の仕様・用紙・色・価格・入稿データの保管場所を再版データベースから呼び出せば、新規登録の大半を省いて処理を短縮できます。毎回ゼロから受注情報を作り直す必要がなくなり、確認と差分の反映だけで受注が固まります。リピート受注そのものを増やす営業面の工夫は別記事に譲り、ここでは受注を処理する手順として再版データの再利用を位置づけます。

受注処理でミスと差し戻しを防ぐ実務ポイント

受注処理の差し戻しは、多くが受注時点の確認不足から生まれます。工程を止めないために、受注登録で必ず押さえる2つのポイントを定型化します。

数量・納期・価格の三点は受注時に必ず突合する

差し戻しの原因で特に多いのが、数量・納期・価格の認識ズレです。受注登録の時点で、見積内容と客先の発注内容を三点突合し、税込の確定単価と納期を注文請書で相互に確認します。この三点を受注時に固定しておけば、工程投入後に「数量が違う」「納期が聞いていた日と違う」といった手戻りを避けられます。

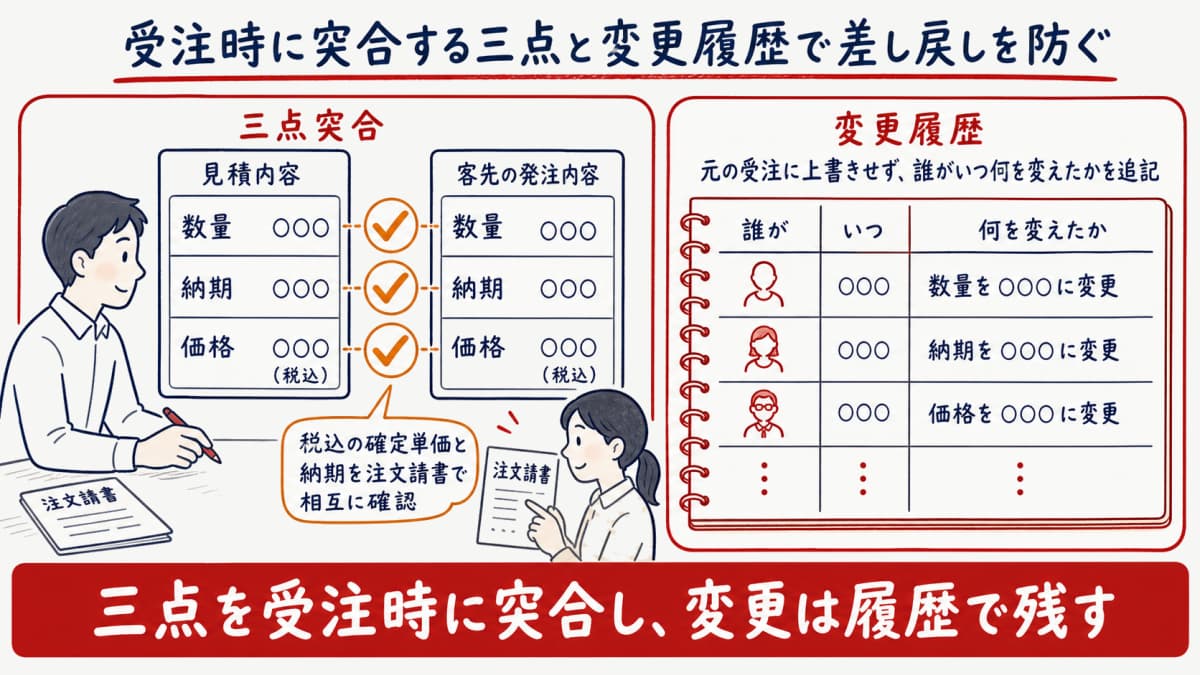

受注時に突合すべき数量・納期・価格の三点と変更履歴の記録で差し戻しを防ぐチェックの図
受注時に突合すべき数量・納期・価格の三点と変更履歴の記録で差し戻しを防ぐチェックの図

変更・追加受注は履歴として残す

途中の仕様変更や数量追加は、元の受注に上書きせず、変更履歴として記録します。誰がいつ何を変えたかを追える形にしておくと、最終的にどの条件で受注したかが明確になり、請求段階のトラブルを防げます。印刷HUBでも受注情報の変更は履歴として残る形で扱えるため、口頭で決めた追加分の抜け漏れを避けられます。履歴の残る受注管理は、そのまま正確な請求につながります。

よくある質問(FAQ)

Q. 印刷会社の受注管理とは何ですか?

A. 確定した見積を起点に、受注登録・内容確認・作業指示書化・工程投入まで案件情報を同一の受注番号で一元管理する処理を指します。見積作成(金額を決める前工程)や進捗管理(現場の遅れを追う後工程)とは切り分けられ、受注管理はその間の橋渡しを担います。本記事の定義と早見表は、印刷業の実務手順を整理したもので、統計値を断定に使う場合は出典が必要です。

Q. 印刷の受注処理はどんな手順で進めますか?

A. 見積確定→受注登録(注文請書発行・受注番号発番)→仕様と入稿データの確認→作業指示書化→工程投入→受注控え保管の6ステップで進めます。本記事の受注処理フロー早見表に、各ステップの実務アクションと記録すべき項目を1枚にまとめています。受注番号を全ステップに引き継ぐことが、抜けなく進めるための軸になります。

Q. 受注管理をExcelでやると何が問題ですか?

A. 見積・受注・工程で台帳が分断し、同じ内容を何度も入力する二重入力と転記ミスが起きやすく、変更履歴も追いにくいのが主な問題です。受注番号で情報を串刺しにすれば、一度の入力を全工程で再利用でき、これらは解消に向かいます。Excel運用の具体的な限界は本文の関連記事で整理しています。

Q. 再版(リピート)の受注は処理を短縮できますか?

A. 短縮できます。前回の仕様・用紙・色・価格・入稿データの保管場所を再版データベースから呼び出せば、新規登録の大半を省き、確認と差分反映だけで受注を固められます。機能は事実の範囲での説明で、案件数や短縮時間を誇張するものではありません。

Q. 受注管理システムの費用はどのくらいですか?

A. 印刷業向けの管理システムは料金非公開・商談型の製品が多く、費用感を事前に把握しづらいのが実情です。印刷HUBは公開価格で、初期費用¥30,000(税込)、月額は6名以上で¥2,980/名(税込)、1〜5名で¥4,980/名(税込)です。他社の金額を比較する際は、各社公式情報での確認が必要です。

Q. 受注情報を工程管理までつなげるには?

A. 受注番号を軸に、作業指示書と工程スケジュールへ転記レスで連携させるのが基本です。受注データをそのまま指示書へ落とし、工程へ投入すれば、同じ情報を打ち直さずに現場まで届きます。投入後の進捗の見える化や納期即答の仕組みは、進捗管理の記事に委譲しています。

まとめ:受注処理は同一受注番号の串刺しで標準化する

印刷会社の受注管理は、確定見積を起点に、受注登録→内容確認→作業指示書化→工程投入の6ステップを、同一の受注番号で串刺しにして標準化することが要点です。見積・受注・工程の台帳を分けたままにすると、二重入力と転記ミス、数量・納期・価格の食い違いが差し戻しを生みます。

受注番号を全工程の軸に据え、受注時に数量・納期・価格の三点を突合し、変更は履歴として残す——この基本を定型化すれば、担当者が替わっても受注処理の品質は安定します。再版受注は前回データの再利用で短縮し、受注から工程投入までを転記レスでつなぐことが、納期遵守と正確な請求への近道です。


監修:依田尚人(YDAIコンサルティング株式会社 代表)— 印刷会社の受発注・工程・原価管理など基幹業務のデジタル化に取り組んでいます。本記事は、現場の印刷業の実務担当者への取材をもとに受注処理フローを設計・確認しています。
